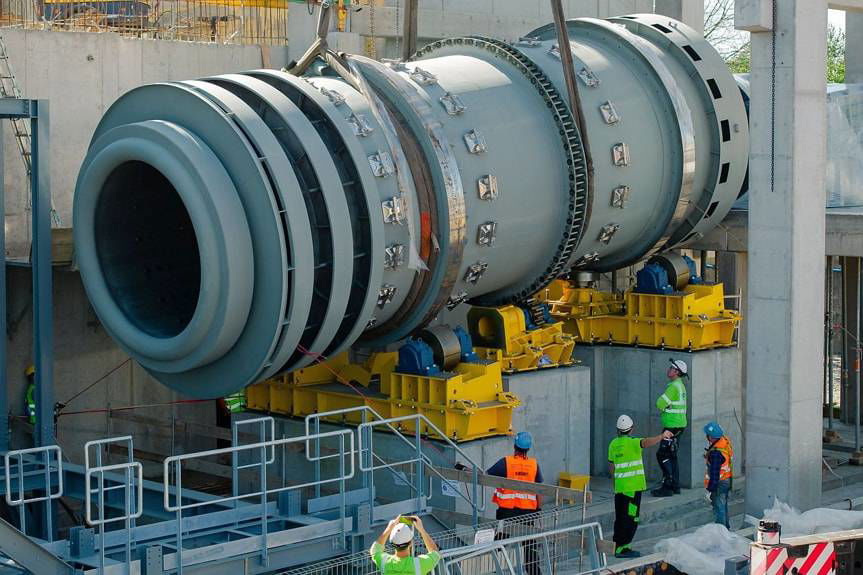

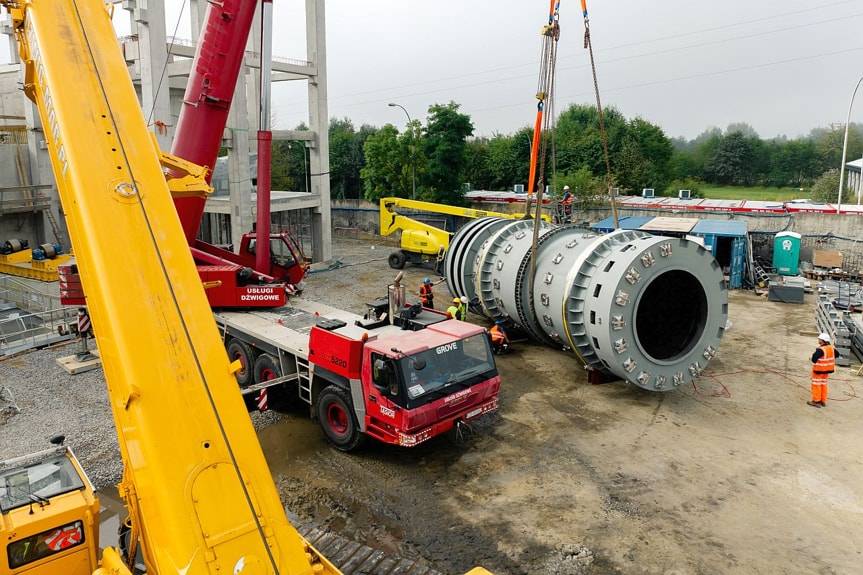

- To bardzo ważny moment dla naszej inwestycji. W tym tygodniu dostarczony został piec, jedno z najważniejszych i najbardziej kluczowych urządzeń dla funkcjonowania tej instalacji, w którym będą spalane pozostałości z sortowania odpadów. Ta dostawa pozwala na duży optymizm w kwestii dalszej realizacji tej inwestycji oraz tego, że jesienią przyszłego roku instalacja zostanie oddana do eksploatacji - mówi Janusz Fic, prezes Krośnieńskiego Holdingu Komunalnego.
Oprócz dostaw poszczególnych elementów części technologicznej, na budowie realizowany jest montaż konstrukcji wsporczej kotła, którego elementy będą sukcesywnie dostarczane.
- Prace te potrwają do końca października - wyjaśnia Eliasz Boruń, kierownik budowy bloku energetycznego, budowanego przez polsko-francuskie konsorcjum firm Instal Warszawa i TIRU SA.

- Prace są znacznie zaawansowane. Oprócz dostawy pieca wahliwego, bardzo istotnym elementem jest wykonanie konstrukcji wsporczej turbiny, tzw. stołu turbiny - mówi kierownik budowy.
Budowa bloku energetycznego rozpoczęła się w grudniu 2022 r. i ma potrwać do września 2024 r.
- Liczymy, że wszystko uda się wykonać w zaplanowanych terminach i już w 2024 r. instalacja będzie mogła pracować na rzecz mieszkańców Krosna i mieszkańców wszystkich gmin, które przystąpiły do współpracy z Krosnem przy realizacji programu odpadowo-energetycznego- mówi Janusz Fic
Budowa bloku energetycznego jest dofinansowana przez NFOŚiGW w Warszawie.
